Samstag, 19.08.2017

Auch in der letzten Woche wurde von früh bis spät auf der Baustelle gearbeitet: Das Gerüst auf der Ostseite wurde übergangsweise abgebaut, damit die neuen Fundamente isoliert und der Bagger anschließend die restlichen Gruben füllen konnte. Danach wurde der neue Weg und die Fläche für die zukünftige Terrasse planiert und die Eisengeflechte für den Beton verlegt. Wenn das Wetter mitspielt, wird kommende Woche der Beton geflogen und die Terrasse fertig betoniert.

Anfang der Woche gab es mal wieder ein Wasserproblem. Der Hochbehälter war fast leer und musste neu befüllt werden, was im ersten Anlauf nicht gleich funktionierte. Was die Ursache für den Ausfall der Pumpe im Tal war, ist noch nicht abschließend geklärt. Inzwischen ist das restliche Wasser aus der Dornhaus-Zisterne verbraucht, neues Brauchwasser haben wir nicht, da es keine Dachrinnen zum Regenwasser auffangen und sammeln gibt. Wir sind also auf die Versorgung über den Hochbehälter angewiesen.

Im neuen Anbau ging es auch weiter: Die alten Isolierungen vom Dachgeschoss wurden von den Zimmerern entsorgt und damit Platz für die nächste Woche beginnenden Dacharbeiten geschaffen. Es wurde weiter sehr lautstark an den Durchbrüchen zwischen Haupthaus und Anbau gearbeitet, im ganzen Haus lärmt, hämmert, bohrt und vibriert es gleichzeitig.

Die alten Waschräume im ersten OG sind komplett demontiert, was wieder einmal für einen kurzzeitigen Wasserausfall sorgte, denn es gab kein Wasser in den Toiletten. Die Arbeiten im Keller sind weiter vorangeschritten, inzwischen gibt es im Keller Strom und somit Licht. Und Musik für die Handwerker.

Und dann flog am Mittwoch noch der Heli und transportierte das zerlegte Dornhaus ab, so dass es wieder ein wenig mehr Platz auf der Baustelle gab.

Die letzten Arbeiten zum Isolieren der Betonmauern, bevor der Bagger alles planiert
Das ist die Feuerleiter - während der Bauzeit zwischengelagert
Auch das kommt zwischendurch vor ...
Inzwischen sind auch die Waschräume im OG komplette abmontiert
Das war einmal die Toilette im OG
Im Eingangsbereich ist bereits der Durchbruch zum Neubau erfolgt - lautstark, denn das Gemäuer hatte es in sich
Der neue Flur im OG
Als erstes kommen die Flughelfer

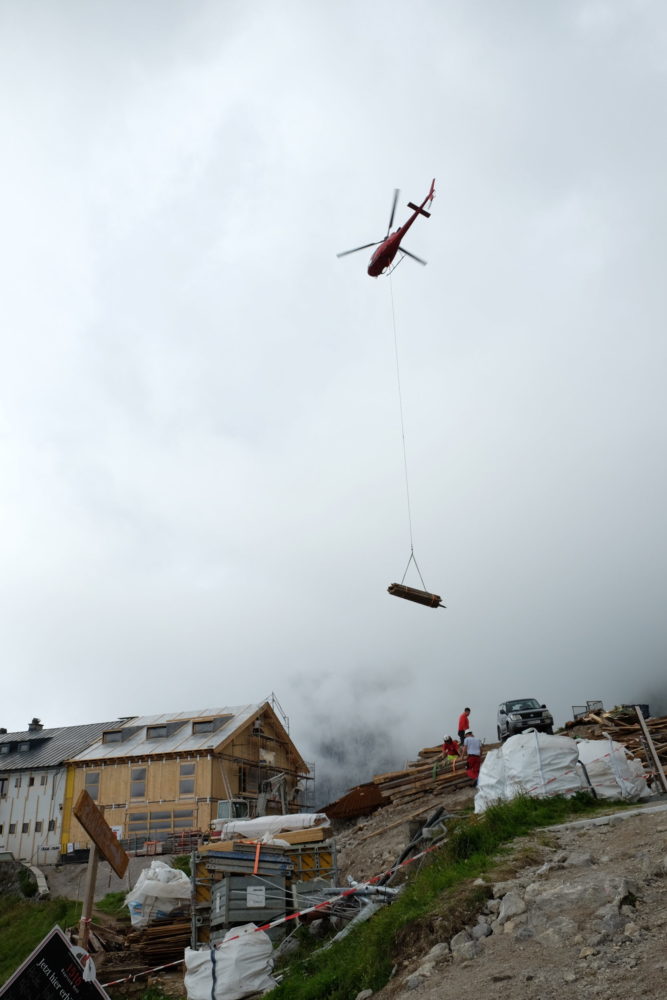

Die Reste vom Dornhaus werden "paketweise" mit dem Heli runter geflogen
Der Heli steht Sekunden still, wenn die Ladung angehangen wird
Das zusammengelegte Dornhaus - abflugbereit
Die einen arbeiten an der Isolierung, die anderen an der Fassade, gleichzeitig fliegt der Heli - ein ganz "normaler" Tag auf der Baustelle
Nach dem Heli-Einsatz ist wieder Platz auf der Baustelle
Das wird die neue Terrasse

Koordinaten

Geographische Breite: 47° 33,207
Geographische Länge: 12° 18,662
UTM x: 5270174
UTM y: 297697
Bezugsmeridian: 15°

Kontaktinfos

Gruttenhütte
Kaisern 12A – 6352 Ellmau
info@gruttenhuette.at
www.gruttenhuette.at

Anfahrt

Klick um Google Maps zu laden!
Impressum - © 2018 Gruttenhütte
Samstag, 12.08.2017 Dienstag, 22.08.2017
Nach oben scrollen

Um unsere Webseite für Sie optimal zu gestalten, verwenden wir Cookies. Durch die weitere Nutzung der Webseite stimmen Sie der Verwendung von Cookies zu.

OK
